01 第一步:建立“项目管理全景图”
要建立公司项目设计管理全景图,首先需要理清如下问题:
①公司目前在执行项目有哪些?
②各个项目目前处于哪个阶段?
③主要里程碑节点完成情况如何?
④各个项目整体工作计划如何?
比如:
①公司目前在执行项目7个,共计975MW;其中风电6个,储能1个。
②项目设计管理按业务流转或设计全寿命周期分为11个阶段,如:项目前期、合同管理、设计前期、方案合计、初步设计、招标清单、施工图设计、技术支持、竣工图设计、项目后评估。
③11个阶段对应11个里程碑节点,各个项目执行有先后,优先级不同,有重点项目、次重点项目和一般项目,进度快慢也不同。采用不同颜色表示进展情况,如绿色表示已完成,橙色表示下半年工作计划,灰色表示来年工作计划。
④结合项目启动和并网节点,排布11个里程碑节点的时间计划;利用不同颜色(绿色、橙色、灰色)填充对应单元格,并在各单元格中注明日期。

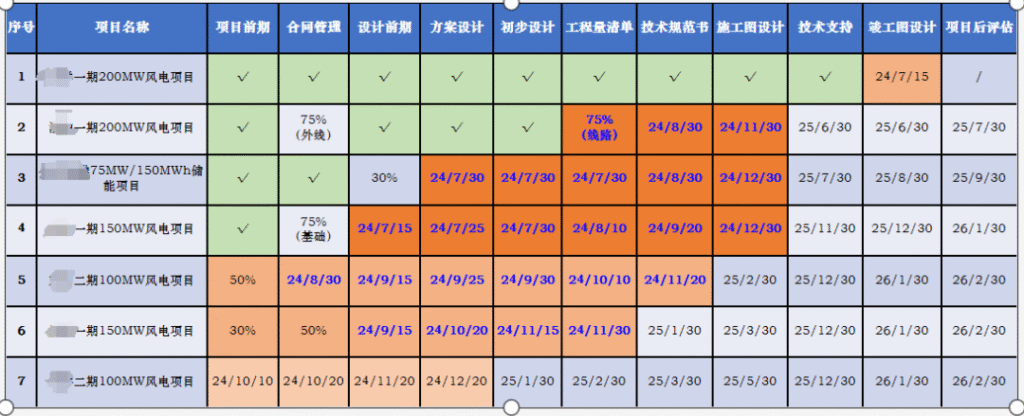

从上图可以清晰的看出有哪些项目在执行,项目设计管理有哪些关键里程碑节点,各项目整体进展如何,下半年重点工作和次重点工作有哪些,项目整体时间计划如何,一目了然。
02 第二步:梳理“项目管理业务场景”
可以结合公司业务开展情况,理清业务,梳理出清晰的业务场景。
比如:结合项目管理全景图,将项目设计管理分为12个业务子项,64个二级任务,然后再扩展到三级和四级任务,形成清晰、全面、系统的业务场景图。

03 第三步:利用“滴答清单”细化“项目管理业务清单”,制订工作流程和计划
利用“滴答清单”APP列出上述11个阶段或里程碑节点的详细业务清单,理清各清单细项的业务逻辑、前后关系和并行关系,形成清晰的工作流,然后赋予相应的时间计划和对应的负责人。
即:
业务场景→业务清单→工作流→时间计划→责任人

这一步是项目设计管理的关键,管理者需要清晰的了解全部业务场景,每个业务场景对应有哪些工作清单,然后理清工作清单的逻辑关系,倒排合理的时间计划,并分配给相应的负责人。
理清了工作清单,排定了时间计划,剩下就是抓落实和执行:
①滴答清单计划
首先利用“滴答清单”录入各里程碑节点,然后在里程碑节点下分配细项清单任务,并给每项任务设置开始日期。
在APP的“今天”和“最近7天”任务中就能很清晰的查看每日和最近需要完成的工作任务,相当于给自己配置了一个专职秘书,排定了每日工作计划和提醒事项。
剩下的就是每日监督自己和团队取完成任务,保证计划的顺利执行,按期完成。
②周工作任务安排
梳理出清晰的周工作任务清单,明确重点工作和一般工作,分配到相应责任人。
每周一半个小时团队会议,总结上周计划完成情况,发布周工作计划。
一方面保证计划得到有效落实,另一方面保证团队有清晰具体的工作方向和任务安排。
04 第四步:利用Worktile规范“项目管理过程”
一直在找一款合手的项目管理工作,经过试用和比选,最终确定采用Worktile。
不少公司都没有非常成熟的项目管理平台,这是一款比较好用的项目工具。
worktile 最好的作用的是:规范项目管理过程,通过搭建项目设计系统,可以实现上述第一~三步的全部功能,比如:
①建立业务全景图;
②梳理业务场景;
③细化工作清单;
④制定工作计划。
保证项目设计管理业务在线,可查询,可追溯,能力经验可复制。

利用Worktile搭建项目管理数字化平台,有利于项目设计管理,实现能力固化和经验积累。
05 总结
不同公司有不同的业务类型,不同的团队设置和企业文化,项目设计管理也不尽相同,其中可以相通的是:系统化、结构化的管理思维,辅以好用和适用的工具(如滴答清单、项目管理工具Worktile),并在不停的实践中提升自己对业务的理解和思考,慢慢培养自己系统化的思维方法,形成清晰、系统、顺畅的管理,提升个人和团队效率。
